こんにちは、今回ブログ担当の西村です。

夏も終わりに近づいてきましたね。暑さも少しは落ち着いてくれるとありがたいですね。

台風の被害が増えてくる季節でもありますので、災害には対策をとっていきたいです。

今回の工事

さて、今回の紹介する工事事例は、タイル張りの浴室からユニットバスに交換して、電気温水器を撤去しガスふろ給湯器に変更する工事です。

お客様からの相談内容

お客様からは1年くらい前に、一度ご相談を頂き御見積りと提案書をお渡ししました。何社かお話を聞かれたようですが、昔から当社のガスを使ってくれているお客様でしたので、息子さんと相談して当社に決めてくれたようです。ありがたい限りです。

お客様はご高齢でしたので、既存のタイル張りの浴室は寒さと滑るということもあり、リフォームを検討されていました。また、電気温水器を撤去してガス給湯器に変更したいとのご要望もございました。

当社からの提案内容

ユニットバスは当社が得意なLIXILのユニットバスを提案しました。正直ユニットバスメーカーはパナソニック、LIXIL、タカラスタンダート、クリナップなどなど・・・様々な会社があり、一般的にどこが良くてどこが悪いかは選ぶのが難しかったりします。(どこのメーカーさんも良い悪いがあるのでなかなか選ぶのに難しいです)お客様のご要望も色々お伺いしつつ、かつ当社が最大限勉強できるメーカーが、今回はLIXILでした。

工事内容

ユニットバス工事は一般的に5日から7日ほどかかるといわれています。

今回は既存の浴室を解体して、コンクリートを打ったりする必要があったので7日から8日ほど期間を見てもらいました。

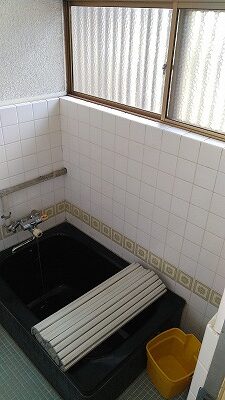

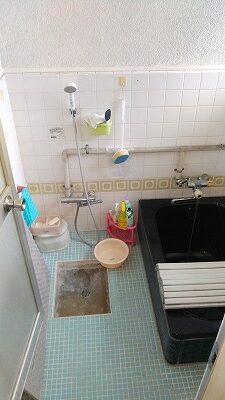

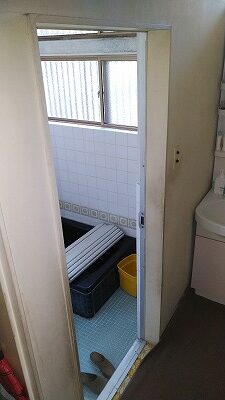

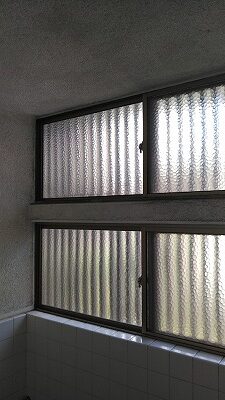

施工前の写真1

施工前の写真2

施工前の写真3

施工前の写真4

施工前の写真5

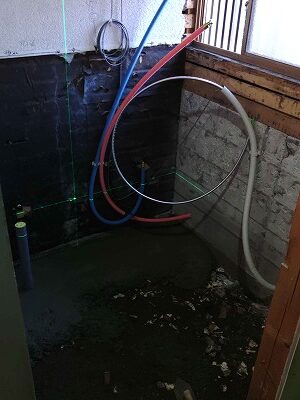

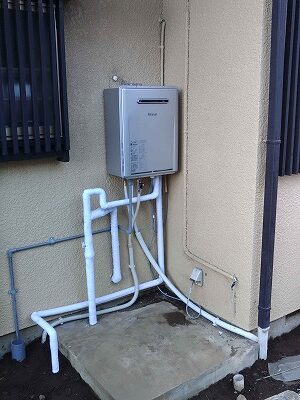

工事スケジュールとしましては、1日目2日目に浴室の解体を行い、合わせて電気温水器の撤去、ガス給湯器の設置、ガス配管・追い焚き配管・給水配管・給湯配管・電気工事を行いました。

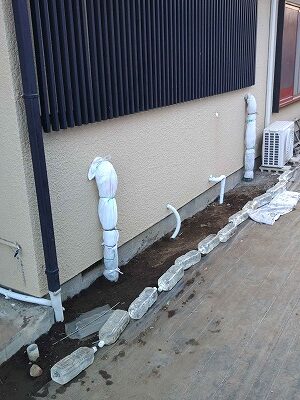

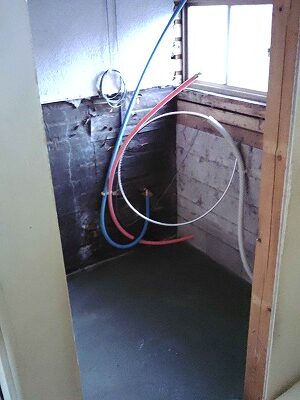

施工中の写真1



浴室解体を行った後に排水管工事、コンクリート打ちを3日目に行いました。



施工中の写真2

4日目はコンクリートの渇きを待つ養生期間です。

5日目にユニットバスを組み立てを行いました。また、本来6日目か8日目に入る予定だった大工工事を5日目に行うことができました。

6日目にユニットバスのコーキングといわれる防水のシリコン材が乾いたのを確認してから、給水給湯追い焚き配管の接続、電気工事などを行いました。

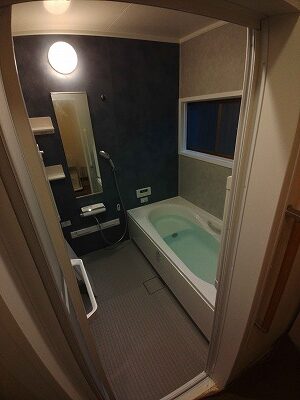

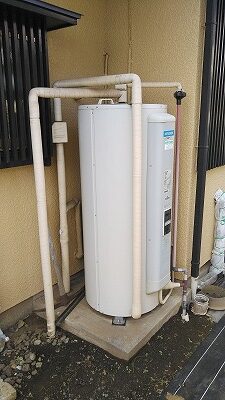

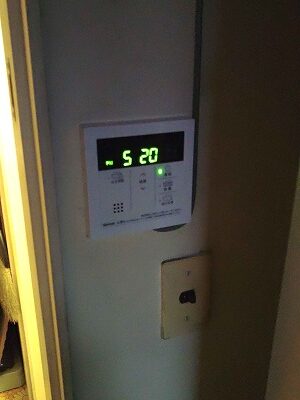

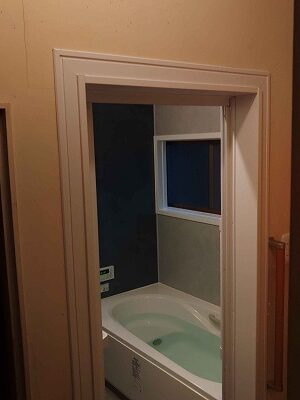

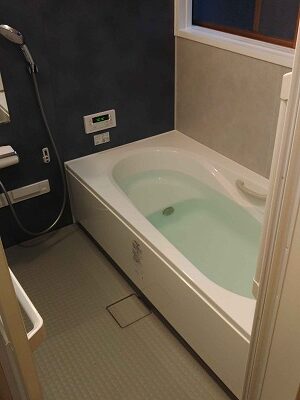

施工後の写真1

施工後の写真2

施工後の写真3

施工後の写真4

施工後の写真5

施工後の写真6





本来は日曜が7日目で8日目から入浴可能だったのですが、工事を前倒しで終えることができたので、6日目の夜からはお風呂に入ることができました。お客様もまったく別の浴室に生まれ変わったので、大変満足していました。本来であれば無い方がよいのですが、引き渡し後にお客様からの指摘された事項もございました。当社は、アフターサービスもきちんと行っておりますので、無償での改善をさせていただきました。(ご不便をおかけして申し訳ございませんでした。)

当社はガス会社ですが、このようなリフォーム工事も行っていおりますので、気になる方は一度ご相談お待ちしております。

今回設置した器具

・リンナイ ガスふろ給湯器 RUF-K206SAW

・リンナイ マルチリモコンセット MBC-155V

・LIXIL ユニットバス BDUS-1616LBM-A+HLR2

・手すり NFK-560(600)

施工担当者

西村、増岡、米内、関上、桐山、竹内
